D+13 - 서까래 블록킹·이브 블록킹·룩아웃 작업완료! 🔨
2025. 5. 9. 16:01ㆍ목조주택/서산 팔봉
오늘은 지붕 구조의 마무리를 위한 서까래 블록킹, 이브 블록킹, 그리고 룩아웃 작업을 진행했습니다.
비가 오기 전에 외부 구조를 최대한 마무리하기 위해 집중력 있게 작업했어요!
서까래 블록킹(Rafter Blocking) 🧱
서까래 사이에 들어가는 가로 보강재를 설치하는 작업입니다.
서까래의 흔들림을 방지하고, 지붕 합판이 얹혔을 때 구조 안정성을 확보해주는 중요한 단계죠.
부팀장님들이 블록킹 작업을 맡아 정밀하게 맞춰주셨고, 서까래 간격을 정확히 맞추느라 신경을 많이 썼습니다.
이브 블록킹(Eave Blocking) 🪟
이브는 지붕이 외벽을 넘어 돌출된 부분(처마)을 의미합니다.
이브 블록킹은 이 공간 아래쪽을 목재로 막아주는 마감 작업이에요.
벌레·조류 침입을 방지하고, 외관도 깔끔하게 정리할 수 있어요.
이 부분은 부팀장님들이 집중해서 마무리해 주셨습니다.
룩아웃(Lookout) 🧱
룩아웃은 지붕 끝단의 처마를 연장하고 받쳐주는 부재입니다.
지붕의 돌출 길이를 연장해 주고, 페이샤보드나 소핏을 지지하는 역할을 하죠.
저는 오늘 밑에서 룩아웃을 재단하고 조립하는 작업을 했고,
부팀장님들은 위에서 하나씩 자리 맞춰 설치해주셨어요.
시스템 비계(Scaffold) 설치 ⚙️
팀장님과 함께 시스템 비계(아시바)를 설치했습니다.
지붕 마감, 처마 시공, 사이딩 시공 등 앞으로의 공정에 꼭 필요한 발판 작업입니다.
수평을 맞추고 고정시키는 데 시간이 오래 걸렸지만,
이후 공정의 안전성과 효율성을 위해 필요한 작업이었습니다.

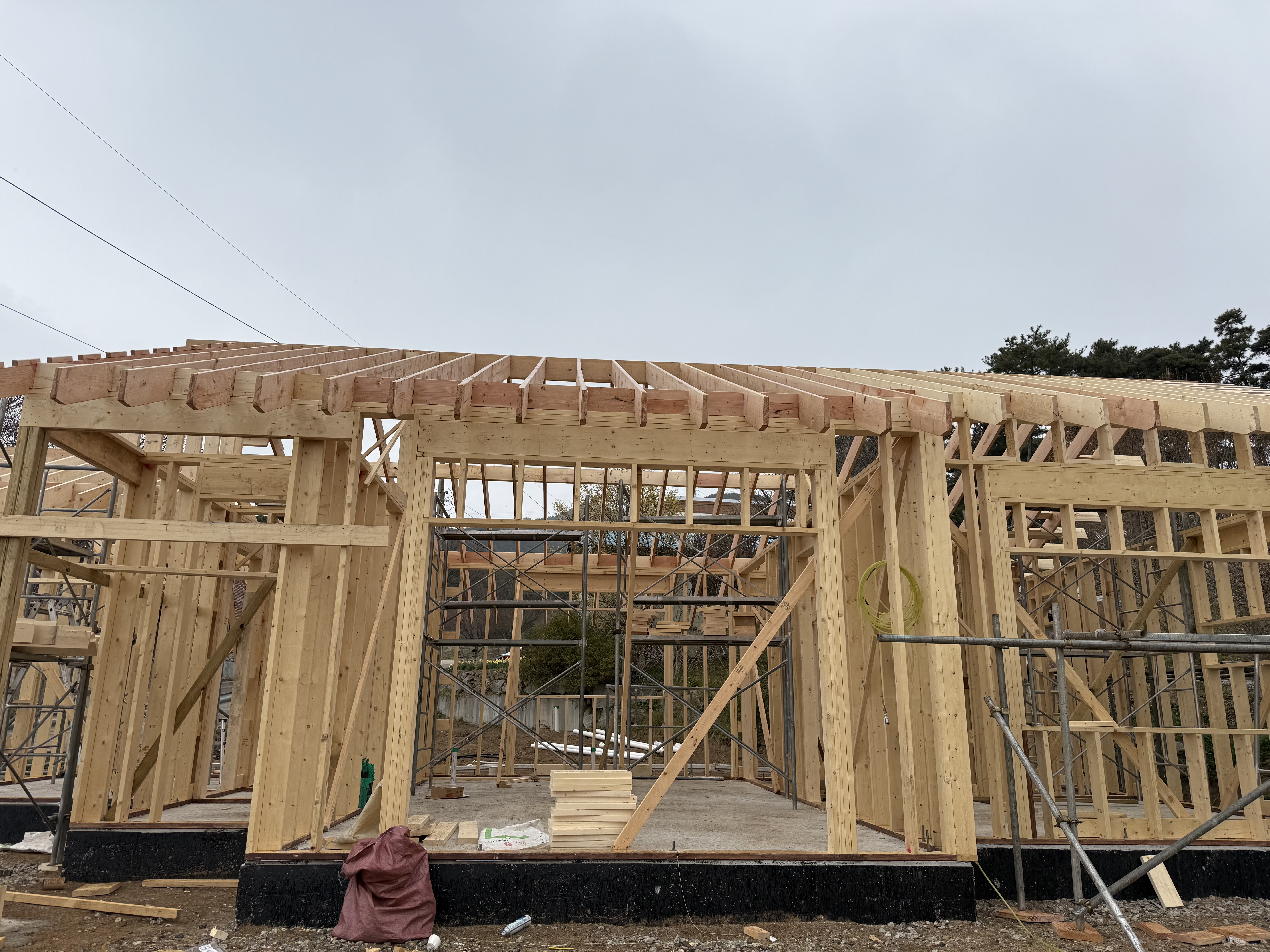

오늘의 작업사진 📸
현장 메모 ✍️
- 오늘은 전체적으로 디테일한 목재 연결이 중요한 날이었습니다.
- 룩아웃은 길이별로 재단할 게 많아서 사전 계산이 정말 중요했고,
사소한 오차도 설치할 때 지붕선이 틀어지는 원인이 될 수 있어 신중했어요. - 비계 설치는 시간이 오래 걸리지만, 잘 해놓으면 다음 작업이 훨씬 수월합니다!
태그
#목조주택
#서까래
#룩아웃
#이브블록킹
#프레이밍작업
#시스템비계
#건축일지
#팔봉산건축
'목조주택 > 서산 팔봉' 카테고리의 다른 글
D+12 🪵 - 서까래 마무리와 진입로 서포트 해체 (0) | 2025.05.09 |
---|---|
D+11 🪚 "더글라스퍼 서까래 시공 – 지붕 구조 시작" (0) | 2025.05.09 |
D+10 벽체 마감, 가세 정렬, 백커 보강, 그리고 현관 포스트 작업 (0) | 2025.04.30 |
D+9 벽체 조립과 진입로 타설 완료 (0) | 2025.04.28 |
D+7 되메우기와 진입로 작업, 섬세함이 필요한 하루 🚜 (0) | 2025.04.28 |
